铜湾水电站2#机组大修圆满完工

特征: 原作者:铜电总部 罗孝哲 期限:2022-01-04
2021年12月29日,湖南湘投铜湾水利水电开发有限责任公司(以下简称“铜电公司”)2#发电机顺利合闸并网,历时120天,2#机组A级检修圆满完成。

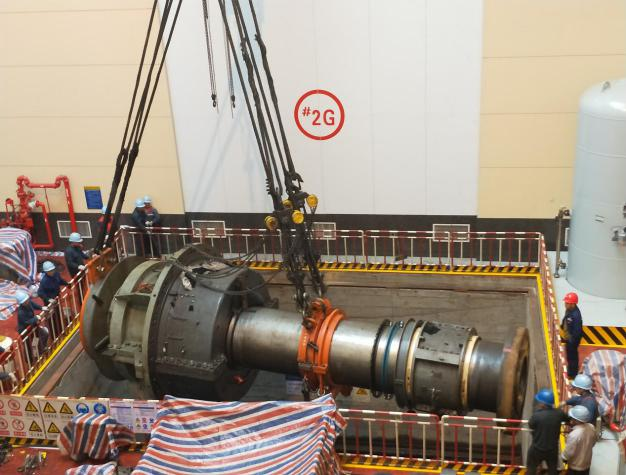

铜电公司 2#机组大轴回装现场

铜湾电站4台机组于2007-2008年相继投产发电,截至2021年12月,累计发电量86亿千瓦时,创造了良好经济效益和社会效益。运行十多年来,机械设备产生磨损,电器元件逐渐老化。为适应电力输送发展的新需要,铜电公司筹划设备大修和技术改造,自2018年起,每年枯水期安排一台机组A级检修。目前,4#机、3#机、1#机已顺利完成检修工作。2021年,经过四个多月的拆卸、解体、修理、回装、调试工作,2#机组于12月29日恢复并网发电,设备各项运行参数正常,达到额定出力。检修过程中,针对大直径主轴密封磨损快、漏水处理难等问题,铜电公司与厂家联合攻关,研制了一套新型主轴密封装置,安装在2#机组试用,目前运行情况良好,达到预期封水效果,将为后续机组技术改造提供借鉴。

2021年,铜湾电站已累计为湖南电网输送电能7亿千瓦时。随着2#机组顺利合闸并网,铜电公司将全力以赴,为湖南电网迎峰度冬、春节保电作出贡献。
var _hmt = _hmt || []; (function() { var hm = document.createElement("script"); hm.src = "https://hm.baidu.com/hm.js?90c4d9819bca8c9bf01e7898dd269864"; var s = document.getElementsByTagName("script")[0]; s.parentNode.insertBefore(hm, s); })(); !function(p){"use strict";!function(t){var s=window,e=document,i=p,c="".concat("https:"===e.location.protocol?"https://":"http://","sdk.51.la/js-sdk-pro.min.js"),n=e.createElement("script"),r=e.getElementsByTagName("script")[0];n.type="text/javascript",n.setAttribute("charset","UTF-8"),n.async=!0,n.src=c,n.id="LA_COLLECT",i.d=n;var o=function(){s.LA.ids.push(i)};s.LA?s.LA.ids&&o():(s.LA=p,s.LA.ids=[],o()),r.parentNode.insertBefore(n,r)}()}({id:"K9y7iMpaU8NS42Fm",ck:"K9y7iMpaU8NS42Fm"});
